科学规划 精心施工 确保畅通———南方电网超高压输电公司总经理侯卫东答记者问
本报记者 庞彩霞

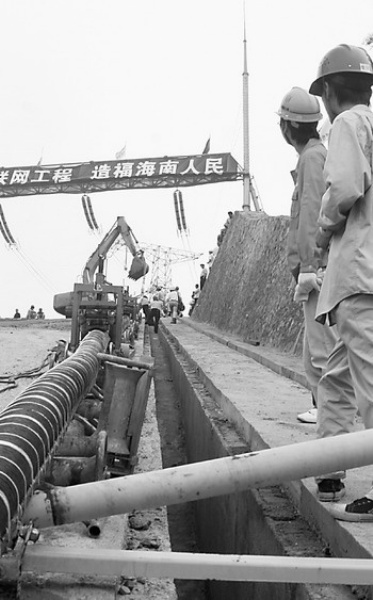

  施工人员在敷设海底电缆。          通讯员 王小海摄

  记者:多年来,海南电网一直处于“孤网运行”的状态,供电可靠性难以保证,海南人民早就期盼电网建设能与全国电网相连。据了解,上马海南跨海电网工程很早就提出来了,但由于技术和经济等因素,迟迟没有开工建设,是这样吗?

  侯卫东:是的。自上世纪90年代以来,上马海南联网工程多次被提起,但由于技术等种种原因,一直都没有得以实施。2002年底,国家大力推行电力体制改革,整合海南、广东、广西、云南、贵州五省区资源成立了南方电网公司。南方电网公司秉承“对中央负责、为五省区服务”的宗旨,主动承担社会责任,一成立就将建设海南联网工程提上议事日程,实质性研究海南联网,并大踏步地推进。

  经过反复论证和比对,选择了目前的500千伏交流联网方案,其主要原因是容量大、远期可以扩容,长远看可以实现企业经济利益和社会效益的双赢。在我看来,这个工程最重要的目的是将海南电网与南方电网主网联系在一起,从根本上提高海南电网的安全稳定性,对海南经济社会发展是强有力的支撑。

  记者:该工程是亚洲第一、世界第二个超高压、长距离、较大容量的跨海联网工程,其中海底电缆的铺设是不是这个工程的关键性因素?

  侯卫东:在工程施工中,海底电缆的采购、供货成为工程推进的瓶颈。500千伏交流海底电缆的生产周期比较长,需要近两年。因技术原因,国内还没有厂家能够生产符合该工程建设要求的海底电缆,国际上也只有少数几家公司可以生产。但2005年10月国家发改委核准工程建设后,国际海底电缆生产供应紧张,价格陡增,如坚持采购,则数亿元的国有资产很可能会流失。作为负责任的国有企业,我们花费大量时间和精力更深入地研究其他联网方案。经过反复论证比较,2006年11月实质性研究制定220千伏交流国产海底电缆联网的方案。到2006年12月底,国际上三家公司相继提交500千伏交流联网方案新报价及轻型直流方案报价,在设备价格、工期和施工方案上都作出了有利于工程建设的新变动。南方电网公司把握住跨国公司国际并购的良机,最终决定采用挪威奈可森(NEXANS)公司提交的500千伏交流联网方案,节约近10亿元人民币。2007年2月6日,该方案海底电缆及附属设备合同签字生效,该工程于2月10日开工。

  记者:这样独特的工程,施工是不是也是很独特?存在什么样的困难?今年6月底前投产的目标会不会受到影响?

  侯卫东:电缆敷设是在水下,具有不同于我们以往输变电工程建设的特点,有很多是我们过去从未遇到的,需要不断探索;海上电缆敷设作业难度大,32公里长的海缆要一次性不间断敷设完毕;海上作业受台风等恶劣天气影响大,必须提前在3月—5月琼州海峡台风平稳期完成,时间比较紧张。

  困难虽然多,但我们得到了海南省、广东省各级党委政府、有关部门以及社会各界的支持。作为工程建设者,我们在南方电网公司党组的领导下,在海南电网公司的协助下,发扬想尽办法去完成每一项任务的精神,对各个方面都主动靠上去开展艰苦细致的工作,使整个工程可控在控。比如,在房屋拆迁、征地、渔业补偿方面,我们深入村庄做了大量的解释说服工作,充分考虑村民、渔民群众的切身利益,在政策允许的范围内,尽量实现双赢。

  我们有信心按时于6月底前投产该工程。同时,我们也清醒地看到,建好这个工程很困难,运行好也不容易。三根海缆跨越琼州海峡,而每日穿梭往来的大型船只超过300只,还不包括那些中小型的船只,一旦出现抛锚、拖锚的情况,将会严重损害电缆,经济损失巨大,修复也相当困难。对此,我们坚持对国家、社会高度负责的态度,立足于事故预防,积极做好生产运行准备,与广东省、海南省有关部门和单位进行技术、政策上的沟通和交流,加强监控,预防各种可能对海底电缆产生的危害,确保工程“建得起、管得好”,为海南经济社会发展提供坚强可靠的支撑。
