打赢这场攻坚战
———北京市政府支持全军最大规模煤改气工程纪实

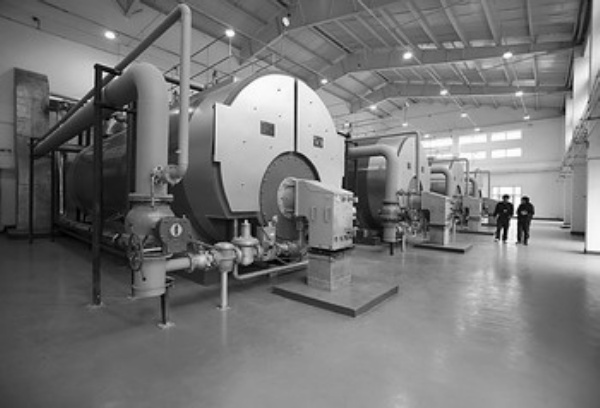

  使用清洁能源为北京换来更多的蓝天,也为绿色奥运做出了贡献。                          王山河摄

  本报记者 李争平 通讯员 王山河 陈定胜 华远东

  数九寒冬,滴水成冰。当记者随全军最大规模煤改气工程预验收小组来到北京南苑空军某部营区时,发现室内暖气烧得暖暖和和,去年冬天还冒着滚滚浓烟的烟囱却全部消失了,阳光下的天空一片湛蓝。

“清洁热源”迎奥运

  50多年来,空军驻南苑地区的29个单位取暖供热采取的是“自我服务式”运作,整个营区内共有老旧燃煤锅炉房41座、燃煤锅炉70台。每年冬季采暖期间,这些燃煤锅炉冒着滚滚浓烟,令环保部门十分着急。

  随着奥运会的临近,首都大气治理进入关键阶段,2007年7月,总后勤部营房部与空军后勤部机场营房部签订了责任状,要求空军必须在取暖期前,完成南苑地区29个单位的燃煤锅炉置换天然气改造工作,拆除所有燃煤锅炉房,新建一座80蒸吨大型燃气中心锅炉房提供“清洁热源”,以实际行动支持绿色奥运。

  消息传开,空军南苑片部队领导们喜忧参半,喜的是,从此以后,再也不用为头顶上的滚滚浓烟发愁;忧的是,在这么短的时间内工程能不能按时竣工?

  担负工程建设指挥任务的空军后勤部机场营房部和直属供应部马上行动起来,工程建设任务书很快下发到有关单位。担负工程勘察设计任务的空军工程设计研究局党委高度重视,立即抽调技术最好的专家,以最快的速度投入到工程勘察设计和前期准备工作中,确保工程按时启动。同时,通过招投标聘请地方专业公司对供暖保障方式实行物业管理,减低运行成本。

  2007年7月28日,总投资8000多万元的全军最大规模的煤改气工程拉开了序幕。

“绿色通道”赶进度

  改造施工比新建工程更复杂、更困难、施工周期更长,特别是与燃气有关的工程改造,涉及供水、供电、供气等多个政府职能部门,每个环节的施工进度都直接制约着总体进度。

  按惯例,由于供水工程涉及调整地区水资源平衡等问题,供水施工手续从市政审批到开始施工需要几个月时间。丰台区自来水公司领导带着相关技术人员到工程现场勘察后,当场决定先施工后补办手续。

  供电改造工程设计电量1000KVA,原用的供电线路无法承受,必须申请增容。北京市供电局接到空军送来的供电方案后,立即要求丰台区供电局全力配合。丰台区供电局以最快的速度,派出技术专家到现场审批技术方案,提出审改意见,调整用电负荷。按常规,申请用电增容,供电局必须重新调整供电负荷,时间至少需要半年以上。指挥部提出了调整内部用电负荷的办法,得到了供电局的认可,同时,根据整体施工的需要,提出了边施工边报装的办法。

  供电改造中所需的40多台配电柜由于型号特殊,只能“量身定做”。当经过审核后的生产方案送到厂家时,距工程竣工计划只有20多天。厂家得知承接的设备是涉及奥运的工程后,为了确保产品质量和进度,厂领导决定优先生产这批产品,提前3天完成生产任务。

  燃气施工报批程序复杂,涉及燃气集团的5个部门,施工单位资质要求高。在正常的施工中,一般是施工单位定期请燃气集团的质控部门到现场检查指导。这一次燃气集团质控部门主动指定工作人员,每天都到施工现场指导燃气施工。为了保证安全,中压燃气管道在通气前,必须用空气打压到5公斤,用专用压力表记录数据持续28小时以上,然后到燃气集团的专用电脑判读数据。为了抢时间,工程指挥部常常记录时间一到,无论是白天还是夜里,都马上将表送到燃气集团。负责判读数据的两位技术人员随到随读。

“特事特办”解难题

  2007年10月14日,按计划是南苑片北区天然气管道施工的日子。当施工人员准备将管道与市政燃气主管道对接时,一家房地产公司要求停止施工,因为这条燃气干管是他们公司出资修建的,如果要接气,必须支付300万元的接口费用。由于没有这笔额外经费,多次协商也未能解决,部队只好向北京市政府致函,请求帮助解决这一难题。市政府一位副秘书长主持召开了相关部门协调会,现场解决了燃气接口费用问题。11月8日,北区燃气管道很快接通,保证了西区和北区的顺利供暖。

  东区的燃气主干管由于受地质条件、地下水、污水、电磁环境、复杂天气等因素干扰,从11月7日开始,连续3次因为燃气管道压力波动值超过允许范围无法通过验收。11月15日,是北京市开始供暖日期。指挥部决定在继续分段查找燃气管道问题的同时,使用燃油燃烧机提供热源的备份方案,先把暖气供上。同时,把燃气管道多次无法通过验收的问题,反映到北京市政府,请政府派专家帮助他们进行排查。市领导再次给予高度关注,11月16日下午,市政管委领导带队,与相关部门的领导和专家赶到工程现场实地查看,分析原因,同意指挥部提出的分段打压挂表的处理方案,燃气集团还指定两名专家常驻施工现场,配合指挥部一同解决问题。在军地双方的共同努力下,11月20日下午4点,东区天然气正式接通,下午5点,锅炉正式使用天然气点火供暖。

  工程竣工后,减少了33个锅炉房,清理出41个锅炉煤渣场,节约用地面积2.2万平方米,氮氧化物排放减少50%以上,烟尘排放减少80%以上,二氧化硫排放减少90%以上,彻底根治部队营区扬尘污染、噪音污染,大气质量和营区环境得到极大改善。
